主要要求:
1.材料要求
土:宜優先利用基槽中挖出的土,但不得含有有機雜質。使用前應過篩,其粒徑不大于50mm。含水率應符合規定。
2.機具要求
有木夯、蛙式打夯機、手推車、篩子(孔40~60mm)、木耙、鐵鍬(尖頭及平頭)、2m靠尺、膠皮管、小線和木折尺等。
3.作業條件要求
(1)回填前,應對基礎、箱型基礎墻或地下防水層、保護層等進行檢查驗收。并要辦好隱檢手
續。其基礎混凝土強度應達到規定的要求,方可進行回填土。
(2)施工前應根據工程特點、填方土料種類、密實度要求、施工條件等合理確定填方土料含水
率控制范圍、虛鋪厚度和壓實遍數等參數;主要回填土方工程,其參數應通壓實試驗來確定。
(3)房心和管溝的回填,應在完成上下水管道的安裝或管溝墻間加固后再進行。并將溝槽、地
坪上的積水和有機物等清理干凈。
(4)施工前,應抄平做好水平標志,如在基坑(槽)或管溝邊坡上,每隔3m釘上水平橛;室內和散水的邊墻上彈水平線或在地墻上釘上標高控制木樁。
4,操作工藝
工藝流程:
基坑(槽)底清理→檢驗土質→分層鋪土、耙平→夯打密實→找平驗收
(1)填土前應將基坑(槽)底的垃圾雜物等清理干凈;肥槽回填,必須清理到基礎底面標高,
將回落的松散土、砂漿、石子等清除干凈。
(2)檢驗回填土的含水率是否在控制范圍內,如含水率偏高,可采用翻松、晾曬或均勻摻入干
土等措施;如遇回填土的含水量偏低,可采用預先灑水潤濕等措施。
(3)回填土應分層鋪攤。每層鋪土厚長應根據土質、密實度要求和機具性能確定。一般蛙式打
夯機每層鋪土厚度為200~250mm;人工打夯不大于200mm。每層鋪攤后,隨之耙平。
(4)回填土每層至少夯打三遍。打夯應一夯壓半夯,夯夯相連,行行相連,縱橫交叉。并且嚴
禁用水澆使土下沉的所謂“水夯‘法。
(5)深淺兩基坑(槽)相連時,應先填夯深基坑;填至淺基坑標高時,再與淺基坑一起填夯。

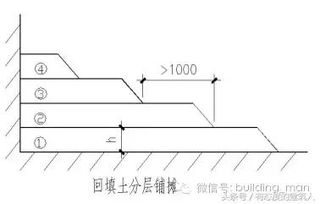

如必須分段填夯時,交接處應填成階梯形。上下層錯縫距離不小于1.0m。
(6)基坑(槽)回填應在相對兩側或四周同時進行。基礎墻兩側標高不可相差太多,以免把墻
擠歪;較長的管溝墻,應采用內部加支撐的措施。

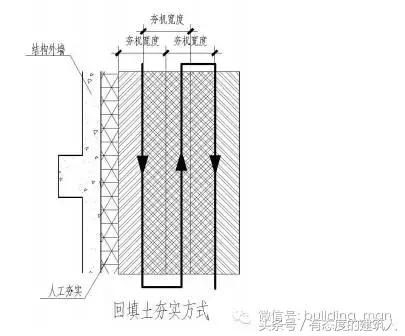

(7)回填房心及管溝時,為防止管道中心線位移或損壞管道時,應用人工先在管子兩側填土夯
實;并應由管道兩邊同時進行,直至管頂0.5m以上時,在不損壞管道的情況下,方可采用蛙式打夯機夯實。在抹帶接口處,防腐絕緣層或電纜周?chē)瑧靥罴毩A稀?/p>
(8)回填土每層填實后,應按規范規定進行環刀取樣,測出干土的質量密度,達到要求后,再
進行上一層的鋪土。填土全部完成后,應進行表面拉線找平,凡高出允許偏差的地方,
及時依線鏟平;凡低于標準高程的地方應補土夯實。
(9)雨、冬期施工
1)基坑(槽)或管溝的回填應連續進行,盡快完成。施工中應防止地面水流入基坑(槽)內,
以免邊坡塌方或基土遭到破壞。現場應有防雨排水措施。
2)冬期回填土每層鋪土厚度應比常溫施工時減少20%~50%,其中凍土塊體積不得超過填土總
體積的15%,其粒徑不得大于150mm。鋪填凍土塊應均勻分布,逐層壓(夯)實。管溝底至管頂0.5m范圍內不得用含有凍土塊的土回填。室內房心、基坑(槽)或管溝不得用含凍土塊的土回填。回填土工作應連續進行,防止基土或已填土層受凍。并應及時采取防凍措施。
參考資料 希望可以幫到你 一、材料要求: 1.土:3000m3普通土,使用前過篩粒徑<50mm,無垃圾雜質。
2.消石灰粉:300噸。 二、主要機具: 蛙式打夯機2臺,手推車6臺,篩子(孔徑40-60mm),木耙、鐵鍬(尖頭與平頭),2m靠尺,膠皮管,小線和木折尺等。
三、作業條件: 1.基槽回填:基槽回填土2800m3,土料種類為2:8灰土(體積比)。回填前對基礎及防水層、防水保護層進行檢查驗收,并辦好隱檢手續,做好水平標志,在邊坡上每隔3m釘上水平橛。
2.房心回填土:在完成上下水、煤氣的管道安裝和管溝墻間加固后,再進行回填。房心回填土680m3,土料種類3:7灰土(體積比)。
回填前在室內墻面上彈好水平控制線。 四、操作工藝: 1.工藝流程: 基槽地坪清理→檢驗土質→分層鋪土耙平→夯打密實→檢驗密實度→修整找平→驗收 2.施工方法: (1)填土前應將基槽底或地坪上的垃圾等雜物清理干凈。
(2)檢驗回填土的質量有無雜物,粒徑<50mm,含水量偏高的土可采用翻松,晾曬或均勻摻入干土等措施。如含水量偏低(用手攥緊不成團),可采用預先灑水潤濕等措施。
(3)回填土拌合應均勻,基坑回填采用兩袋石灰與八袋土的比例拌合,房心回填土采用三袋石灰與七袋土拌合。 (4)回填土分層鋪攤,分層鋪土厚度20-25cm,每層鋪攤后,隨之耙平。
(5)每層回填土夯打三至四遍,打夯應一夯壓半夯,夯夯相接,行行相連,縱橫交叉,嚴禁“水夯”法。 (6)基坑回填土由東側向西側逐推進回填,填至高度為±0.000下0.9m,房心回填時,由四周窗井向室內御土,填至高度為45cm。
(7)回填房心及管溝時,為防止管道中心線位移或損壞管道,應用人工先在管子兩側填土夯實,并由管道兩側同時進行。 (8)回填土每層填土夯實后,按規范規定進行環刀取樣,測出干土的質量密度,達到要求后,再進行上一層鋪土(取樣實驗由實驗員完成),并通知技術部門符合要求后,方可進行下道工序。
(9)修整找平:填土全部完成后,應進行表面拉線找平,凡超過標準高程的地方,及時依線鏟平,凡低于標準高程的地方,應補土夯實。 (10)雨季施工:基坑回填土層或將表面壓光并做成5%坡勢,以利排水。
施工時應有防雨措施,基坑四周?chē)鷱刂?0cm高防水墻(回填土工程盡量趕在雨季到來前完成)。 五、質量標準及成品保護措施: 1.回填土料應符合設計要求,即基槽為2:8灰土,房心為3:7灰土。
2.回填土必須按規定分層夯實,不得超過規定厚度,管道下部按標準要求回填。 3.允許偏差: 項 次 項 目 允許偏差 檢驗方法 1 頂面標高 +,-50 拉線尺量檢查 2 表面平整度 20 2m靠尺 4.成品保護措施:施工時,對定位標準樁、軸線引樁、標準水準點,填運土時不得碰撞,一但碰撞應立即通知技術部門進行校正。
夜間施工時應合理安排施工順序,沒有足夠的照明設施防止輔填超厚,管溝中的管線肥槽內伸出的各種管線,均應妥善保護,再按規定回填土料,不得碰壞。基礎回填土應在地下室外墻砼達到一定強度后,不致因填土而損壞墻面。
六、應注意的問題及安全注意事項: 1.未按要求測定土的干密度,不得使用。試驗報告要注明土料種類試驗日期,試驗結論及試驗人員簽字,未達到要求部位應有處理方法和復驗結果。
2.施工期間施工人員嚴禁飲酒、打鬧。須戴安全帽,防護手套,按要求正確使用施工機械。
3.填土時,御土范圍內下部嚴禁站人、過人,現場雜物及時清理。
回填挖掘空間至開挖前地面水平用的肥槽土。肥槽土是為了施工的方便而在要求的基礎上多挖出來的土方。而肥槽土一般在完成回填后會(huì )有所剩余,剩余的土方都被作為土建垃圾運出或另作他用。
土方回填,是建筑工程的填土,主要有地基填土、基坑(槽)或管溝回填、室內地坪回填、室外場地回填平整等。
對地下設施工程(如地下結構物、溝渠、管線溝等)的兩側或四周及上部的回填土,應先對地下工程進行各項檢查,辦理驗收手續后方可回填。
擴展資料:
施工方法
(1)毛石混凝土的厚度不宜小于400毫米。澆筑時,應先鋪一層8~15厘米厚混凝土打底,再鋪上毛石,毛石插入混凝土約一半后,再灌混凝土,填滿所有空隙,再逐層鋪砌毛石和澆筑混凝土,直至基礎頂面,保持毛石頂部有不少于10厘米厚的混凝土覆蓋層。
所摻加毛石數量應控制不超過基礎體積的25%。如果是在鋼筋混凝土基礎內放置毛石,可以先用綁絲將毛石吊在鋼筋上再澆灌混凝土。
(2)毛石鋪放應均勻排列,使大面向下,小面向上,毛石間距一般不小于10厘米,離開模板或槽壁距離不小于15厘米。
(3)對于階梯形基礎,每一階高內應整分澆筑層,并有二排毛石,每階表面要基本抹平;對于錐形基礎,應注意保持斜面坡度的正確與平整,毛石不露于混凝土表面。
參考資料來源:搜狗百科-土方回填
