管道施工基本操作技術大致可分為劃線、鏨切、銼削、鋸割、鉆孔、攻絲、套絲、刮削、研磨、矯正、彎曲,以及管子的切斷、調直、整圓、坡口、組裝等工作。
基礎知識有:識圖與放樣,施工準備及管道測繪,管道預制加工,管道安裝一般工藝,小型機泵及儀表安裝,管道的清洗、試壓、脫脂、吹除、防腐、保溫,還有安全技術與文明生產等。 (引自《管道安裝工程》,游德文主編,化學工業出版社教材出版中心) 國家在這方面有專門的書籍,如《初級管道工工藝學》、《中級管道工工藝學》、《高級管道工工藝學》一套三本。
高程:地面點到高度起算面的垂直距離稱為高程。
黃海平均海平面,稱為“1985國家高程基準”。 比例尺:1)數字比例尺:1:500、1:1000、1:5000、1:10000為大比例尺地形圖。
1:25000、1:50000、1:100000為中比例尺地形圖。 1:250000、1:500000、1:1000000為小比例尺地形圖。

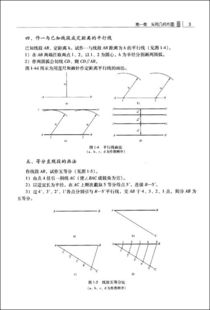

2)圖示比例圖:17頁中間左圖,分別表示1:500、1:1000、1:2000三種直線比例尺。 土壩的施工放樣 壩軸線測設:采用交會(huì )法或極坐標法。
壩軸線的兩端點應埋設永久性標志。 壩身控制測量:1)平面控制測量:平行于壩軸線的控制線的測設和垂直于壩軸線的控制線的測設。
2)高程控制測量:施工范圍外布設三等或四等精度的永久性水準點外,還應在施工范圍內設置臨時性水準點。臨時水準點應根據施工進度及時設置,并與永久水準點構成附合或閉合水準路線,按等外精度施測。
清基開挖線放樣:先清基,清基開挖線放樣采用套繪斷面法或經緯儀掃描法。 坡樣線放樣:放出坡腳線,即壩體與地面的交線。
壩體邊坡線放樣:采用軸距桿法或坡度尺法。 修坡樁測設:用水準儀或經緯儀施測。
護坡樁測設:從壩腳線開始,沿壩坡面高差每隔5m布設一排木制護坡樁。 水閘的施工放樣 水閘的施工放樣包括:測設水閘的主軸線AB和CD,閘墩中線、閘孔中線、閘底板的范圍以及各細部的平面位置和高程等。
很想幫助你,但我不知道怎樣在電腦上畫圖。還是買一本鈑金工展開的書吧,對你會(huì )很有幫助。 你可以到鋼管動力論壇去問問的,大家應該都愿意回答你的 蝦殼彎頭計算法
1、設需要做的彎頭的度數為k;設中節節數為c;設彎曲半徑與管徑的倍數為m;設放樣度數為a;設計算系數為n;設直長為x;設4線振輻長為y。 (就是4線減1線的余)
那么:
a=k除以(2C+2)
n=a的正切值除以2
x= a的正切值乘以(m-0.5)R(外徑)
y=nR
2、倍系數:
1線=0
2線=0.134
3線=0.5
4線=1
5線=1.5
6線=1.866
7線 =2
3、如果把管子外周長12等分,那么各振輻線長為倍系數乘以y:
1線=0乘以y
2線=0.134乘以y
3線=0.5乘以y
4線=1乘以y
5線=1.5乘以y
6線=1.866乘以y
7線 =2乘以y
4、以上各線值再加x就等于作圖線長度,也就是每根作圖線的長度=x+(y乘以倍系數)
注意:
1、沒有經過皮厚處理。
2、如果把管子外周長24等分,那么各振輻線長為:(倍系數相應改變)
1線=0乘以y
2線=0.0341乘以y
3線=0.134乘以y
4線=0.2929乘以y
5線=0.5乘以y
6線=0.7412乘以y
7線=1乘以y
8線=1.2588乘以y
9線=1.5乘以y
10線=1.7071乘以y
11線=1.866乘以y
12線=1.966乘以y
13線=2乘以y
附:
1、當k=90時:
中節節數 0 1 2 3 4 5 6 7
a的正切值 1 0.4142 0.2679 0.1989 0.1584 0.1317 0.1127 0.0985
n 0.5 0.2071 0.1339 0.0995 0.0792 0.0658 0.0564 0.0492
2、因為常做的彎頭是90度,中節數量是3節,如果把彎曲半徑做成1倍的,那么就成了:x=y=0.1乘以管子外徑(也就成了外徑的十分之一,好記吧!),這時每根作圖線的長度就分別是外徑的十分之一乘以下面的:
1線=1
2線=1.134
3線=1.5
4線=2
5線=2.5
6線=2.866
7線 =3
3、再看下面:
前面講了倍系數:
1線=0
2線=0.134
3線=0.5
4線= 1
5線=1.5
6線=1.866
7線 =2
只需要記住0、0.134、0.5、1、1.5、1.866、2
我們再簡化:
0、0.134、0.5、1、1.5、1.866、2中,不好記的是0.134和1.866。
仔細看,前后相加: 0+2、0.134+1.866、0.5+1.5,看到了吧-----和值都等于2。
所以
只要記住0.134就行了
千萬記住了:這個倍系數是永遠不變的,它給你做多少節、做多大彎曲倍數沒有關系,適用于切任何度數的斜口。 45度斜切角,相焊接。 其他建議:按照方向走。
《管工識圖速成與技法》共七章,從管工識圖基本知識開始,以“讀圖”為主,由淺入深,通俗易懂地介紹了建筑工程中的給水排水、暖通及鍋爐房管道施工圖的識讀方法。各章都有讀圖舉例,通過舉例提供詳細的讀圖方法和分析方法,以加深理解。凡書中涉及到的制圖標準均為最新國家標準。可供廣大青年管工自學,也可作為青年管工技術培訓的教材,同時還供大專院校相關專業師生參考。
