建造合同收入的會(huì )計處理:
1、合同收入包括:①合同規定的初始收入;②因合同變更、索賠、獎勵等形成的收入。這部分收入是在執行合同過程中由于合同變更、索賠、獎勵等原因而形成的收入,因而不能隨便確認,只有在符合規定條件時才能構成合同的總收入。合同完成后處置殘余物資取得的收益等與合同有關的零星收益,不能確認收入,而應沖減合同成本。
2、合同成本包括從合同簽訂開始至合同完成止所發生的、與執行合同有關的直接費用和間接費用,而不包括應當計當期損益的管理費用、銷售費用和財務費用。因訂立合同而發生的有關費用,應當直接計入當期損益(例差旅費、投標費等)。

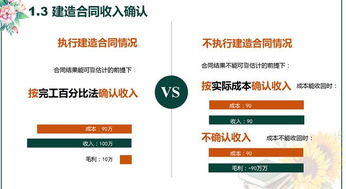

3、如建造合同的結果能可靠估計的根據完工百分比確認,公式如下:
當期確認的合同收入=合同總收入*完工進度—以前會(huì )計期間累計已確認的收入
當期確認的合同費用=合同預計總成本*完工進度—以前會(huì )計期間累計已確認的費用
當期確認的毛利=當期確認的合同收入—當期確認的合同費用

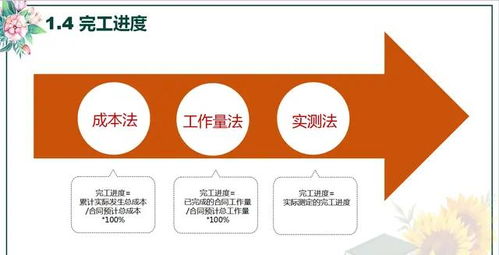

其中,完工進度指累計完工進度。可選用以下方法確定:
①實際測定的完工進度
②已經完成的合同工作量占合同預計總工作量的比例
③累計實際發生的合同成本占合同預計總成本的比例;累計實際發生的合同成本是指形成工程完工進度的工程實體和工作量所耗用的直接成本和間接成本,不包括與合同未來活動相關的合同成本(特別注意尚未耗用的不能計入成本)以及在分包工程的工作量完成之前預付給分包單位的款項(根據分包工程進度支付的分包工程進度款,應構成累計實際發生的合同成本)。
?? 有關總公司掛靠項目的賬務會(huì )計分錄處理分析 一施工企業或施工隊要掛靠總公司,掛靠在總公司的單位是以總公司的名義對外承攬業務,會(huì )計核算要納入總公司統一核算。
建立一個項目臨時銀行賬戶,工程施工的資金由掛靠單位打入該賬戶,工程支付款項從該賬戶支付,取得的發票抬頭是總公司的。甲方支付的工程各種款項,打入總公司賬戶,總公司扣除稅金、管理費用金額劃入項目賬戶。
會(huì )計分錄處理大體是這樣: 1、收總公司撥款資金: 借:銀行存款—項目賬戶 貸:其他應收款—總公司 2、上繳稅金: 借:應交稅金\營業稅 應交稅金\城建稅 應交稅金\教育費附加 應交稅金\資源稅 生產成本\間\印花稅 貸:銀行存款\項目賬號 3、總公司款付儀器押金 借:其他應收款\儀器押金 貸:其他應收款\總公司 4、包工頭借支工程款: 借:預付賬款\包工頭 貸:現金(銀行存款\項目賬戶) 5、個人借支: 借:其他應收款\(個人備用金) 貸:現金 6、工程類成本結算 借:生產成本\材料\(明細科目) 生產成本\機械使用費\(明細科目) 生產成本\人工費\(明細科目) 生產成本\間接費用\(明細科目) … … 貸:預付賬款\包工頭 7、項目部發放工資 借:應付工資\基礎工資 應付工資\崗位工資 應付工資\年功 應付工資\加班工資金 貸:其他應付款\住房公積 其他應付款\養老金 其他應付款\工會(huì )經費 應交稅金\個人所得稅 銀行存款\項目賬戶(現金) 8、生產人員工資 借:生產成本\人工費 貸:現金 9、計提公積金、養老金 借:生產成本\間\住房公積金 生產成本\間\住房公積金 貸:其他應付款\住房公積金 其他應付款\養老金 10、劃撥規費 借:其他應付款\住房公積金 其他應付款\養老金 貸:其他應收款\總公司 11、結轉工資 借:生產成本\人工費 貸:應付工資\基礎工資 應付工資\崗位工資 應付工資\年功 應付工資\加班工資金 12. 結轉成本 借:主營業務成本 貸:生產成本\人工費 生產成本\機械使 生產成本\材料費\砂石料用費 生產成本\材料費\鋼材 生產成本\材料費\水泥 生產成本\材料費\其他材料 生產成本\間\辦公費 生產成本\間\業務招待費 生產成本\間\差旅費 生產成本\間\住房公積金 生產成本\間\印花稅 生產成本\間\其他生產成本\小車\油料 生產成本\小車\維修費生產成本\小車\行車補助 13、結轉稅金 借:主營業務稅金及附加 貸:應交稅金\營業稅 應交稅金\城建稅 應交稅金\教育費附加 應交稅金\資源稅 14、劃清成本、稅金 借:其他應收款\總公司 貸:主營業務成本 主營業務稅金及附加 備注:??上面的總公司,就是你說的被掛靠的公司:建筑公司。 而上面的項目部,就是你說的施工單位。
這是我的做賬經驗,僅供你參考。? 以下是施工企業掛靠的操作及賬務會(huì )計處理 行業通行的規范,也供你參考。
1、掛靠單位打入該賬戶資金 借:銀行存款—共管賬戶 貸:其他應付款—總公司2、購入材料等 借:原材料 貸:銀行存款—共管賬戶 3、工程成本核算 借:工程施工—合同成本(XXX項目)—材料費 借:工程施工—合同成本(XXX項目)—人工費 借:工程施工—合同成本(XXX項目)—機械使用費 借:工程施工—合同成本(XXX項目)—其他直接費等 貸:原材料 貸:應付職工薪酬 貸:累計折舊 貸:銀行存款—共管賬戶 等4、甲方確認的工程價款結算賬單 借:應收賬款 " 借:營業稅金及附加 貸:工程結算 貸:應交稅費—應交營業稅 等 5、甲方支付工程款 借:銀行存款—公司戶 貸:應收賬款 6、A公司將扣除的稅金、管理費用金額劃入共管賬戶 借:銀行存款—共管賬戶 貸:銀行存款—公司戶 7、確認工程收入時 借:其他應付款—掛靠單位 借:工程施工—合同毛利(收取掛靠單位管理費用部分) 貸:主營業務收入 8、工程竣工 借:工程結算 貸:工程施工—合同成本(XXX項目)—材料費 貸:工程施工—合同成本(XXX項目)—人工費 ? 貸:工程施工—合同成本(XXX項目)—機械使用費 貸:工程施工—合同成本(XXX項目)—其他直接費 貸:工程施工—合同毛利。
工程合同收入確認原則 如果工程施工合同的結果能夠可靠地估計,應當根據完工百分比法在資產負債表日確認工程合同收入和工程合同費用。
如果工程施工合同結果不能可靠地估計,應當區別情況處理:若合同成本能夠收回的,工程合同收入根據能夠收回的實際合同成本加以確認,合同成本在其發生的當期確認為工程合同費用;若合同成本不能收回的,不能收回的金額應當在發生時立即作為工程合同費用,不確認收入。 項目預算人員月末應根據實際完成的工作量編制分部分項工程結算書(向建設單位收取工程款的結算書),并按項目承包測算口徑編制項目預算成本分析表。
應注意: 1 、已完工程結算工作量必須是能夠向建設單位收取的工程價款。 2 、已完工程結算書應有人工、各種材料定額耗用分析。
3 、工程合同收入、工程實際合同成本同時確認,并同時確認合同毛利。 4 、工程施工、工程結算科目平時只反映發生額不轉銷,在工程完工決算后才相互沖銷,但平時報表中,兩科目應相抵沖,工程施工大于工程結算的差額報表中填列存貨欄;工程結算大于工程施工的差額報表中填列在預收帳款欄。
(一)不能夠可靠地估計工程施工合同結果的核算 1 、根據己完工程結算書確認應收工程價款 借:應收帳款 貸:工程結算 2 、據實際成本耗用單,工程結算書,確認合同收入,合同費用及合同毛利 借:主營業務成本 借或貸:工程施工一合同毛利 貸:主營業務收入 3 、計提已完工程稅金 借:主營業務稅金及附加 貸:應交稅金一營業稅 一城市維護建設稅 貸:其他應交款一教育費附加 4 、主營業務收入結轉本年利潤 借:主營業務收入 貸:本年利潤 5 、主營業務成本結轉本年利潤 借:本年利潤 貸:主營業務成本 6 、營業務稅金及附加結轉本年利潤 借:本年利潤 貸:主營業務稅金及附加 注: 1 、工程施工科目按人工費、材料費、機械費、其他直接費、項目間接費、公司間接費、分包成本(包工包料分包成本)、工程毛利設置明細科目(同分包結算時作借:工程施工一分包成本,貸:應付帳款一分包單位),但在報表?yè)p益表中不反映分包收入、成本、稅金。 2 、主營業務成本按人工費、材料費、機械費、其他直接費、項目間接費、公司間接費、分包成本設置明細科目。
3 、主營業務收入按人工費、材料費、機械費、其他直接費、項目間接費、公司間接費、分包成本、工程稅金設置明細科目。 4 、以上三科目為了分清各單位工程成本項目情況和報表編制需要均按單位工程(單個核算對象)設置明細核算。
5 、整體工程分包核算,駐外分公司核算參照以上核算執行。 6 、分公司機關發生成本費用先通過工程施工一間接費進行歸集,期末按各工程完成工作量分配進項目工程施工一公司間接費科目。
(二)能夠可靠估計工程施工合同結果的核算 此種核算方法重點: 1 、前期能夠精確估計工程實際成本(預算成本),發生的實際成本能夠按預算成本實現。 2 、工程合同收入按實際成本占預計成本百分比確定合同收入。
3 、當期合同收入、實際成本、毛利均以累計進度完成金額減前期己報進度差額完成金額確定。 4 、年末把累計發生實際成本加預計而未完成的分部分項工程實際成 本同合同總收入相比較計提預計損失準備金。
詳細核算過程按《施工企業會(huì )計核算解讀》執行。
你好知友! 會(huì )計中建造合同收入的構成 按照《企業會(huì )計準則——建造合同》的規定,建造合同收入包括初始收入和追加收入兩部分內容。
具體參考資料: 合同收入應以收到或應收的工程價款計量。這里所說的“工程價款”,是指建設合同的總金額或總造價。
一、初始收入 初始收入指建造承包商與客戶在雙方簽訂的合同中最初商訂的合同總金額,它構成了合同收入的基本內容。合同中標后,建造承包商與中標單位雙方簽訂的合同中確定的合同總金額,扣除暫定金及其他計入合同金額但由發包商掌握使用的部分后作為合同的初始收入。
二、追加收入 追加收入指因合同變更、索賠、獎勵等形成的收入,這部分收入并不構成合同雙方在簽訂合同時已在合同中商訂的合同總金額,而是在執行合同過程中由于合同變更、索賠、獎勵等原因而形成的追加收入。建造承包商不能隨意確認這部分收入,只有在符合規定條件時才能構成合同總收入。
(一)變更收入 合同變更是指客戶為改變合同規定的作業內容而提出的調整。例如,某建造承包商與一客戶簽訂了一份金額為5000萬元的固定造價合同,建造一座圖書館,合同規定的建設期為三年。
第二年,客戶改變部分設計,要求建造承包商將原設計中采用的木門窗改為采用鋁合金門窗,并同意增加變更收入50萬元。這一事項就是合同變更的例子。
因合同變更而增加的收入,應在同時具備下列條件時予以確認: 1.客戶能夠認可因變更而增加的收入; 2.收入能夠可靠地計量。 如果不同時具備上述兩個條件,則不確認變更收入。
例如,上例中,該項建造合同的初始收入為5000萬元。變更收入50萬元,符合上述兩個條件,建造承包商便可在第二年將因合同變更而增加的收入50萬元確認為合同收入的組成部分。
第二年的合同總收入應為5000+50=5050(萬元)。假如客戶承認因變更而增加收入,但雙方只達成增加金額為20萬元,則只能將20萬元確認為合同收入的組成部分,第二年的合同總收入應為5000+20=5020(萬元)。
對于這部分收入,首先承包商應當熟悉工程變更的報批程序,以及監理和業主對變更的管理權限,對因工程設計、合同工作內容(如地質條件與合同不符、改變施工組織設計方案、增加或減少工程數量、提高工作質量標準)等發生的變更,根據工程實際情況提出變更報告,闡明合同變更的理由及金額。一般程序為經駐地監理工程師批準→總監辦批準→業主批準,如需經過原設計單位審批,還應報經設計單位同意批準。
承包商按照批復金額與原合同規定作業內容計量?jì)r(jià)款的差額調整合同總收入。 (二)索賠收入 索賠款是指因客戶或第三方的原因造成的、由建造承包商向客戶或第三方收取的、用于補償不包括在合同造價中的成本的款項。
例如,某建造承包商與一客戶簽訂了一份金額為8000萬元的建造合同,建造一座水電站。合同規定的建設期是1995年3月至1998年8月,同時規定,發電機由客戶采購,于1997年8月交付建造承包商進行安裝。
該項合同在執行過程中,客戶于1998年1月才將發電機交付建造承包商。建造承包商因客戶交貨延期要求客戶支付延誤工期款100萬元。
這一事項即為發生索賠款的例子。 因索賠款而形成的收入,應在同時具備下列條件時予以確認: 1.根據談判情況,預計對方能夠同意這項索賠; 2.對方同意接受的金額能夠可靠地計量。
如果不同時具備上述條件,則不能確認。例如,上例中,該項建造合同的初始收入為8000萬元。
根據雙方談判情況,客戶同意向建造承包商支付延誤工期款100萬元。索賠款100萬元,符合上述兩個條件,建造承包商便可于1998年將因索賠而增加的收入100萬元確認為合同收入的組成部分。
1998年該項建造合同的總收入應為8000+100=8100(萬元)。假如客戶不同意支付延誤工期款,則不能將100萬元計入合同總收入,合同總收入仍為8000萬元。
假如客戶同意這項索賠,但只同意支付延誤工期款50萬元,建造承包商只能將50萬元確認為合同收入的組成部分。在這種情況下,1998年該項建造合同的總收入應為8000+50=8050(萬元)。
實際工作中,承包商因客戶原因造成不包括在合同造價中的成本損失,如圖紙未及時到位、樁號未及時移交、應由發包商辦理的拆遷手續未辦理完善、業主要求提前工期、國家政策發生變化導致增加成本等,承包商應及時提出索賠報告(或索賠意向書),注明索賠理由及金額,與客戶協商賠償。一般程序為,承包商提出索賠報告(或索賠意向書),根據具體情況由發包商召集有關單位(如業主、監理、設計等單位)進行協商,簽訂會(huì )議紀要或以其他方式達成一致意,最終就索賠金額在相關文件中確認,計入合同總收入。
(三)獎勵收入 獎勵款是指工程達到或超過規定的標準時,客戶同意支付給建造承包商的額外款項,主要有工程質量獎、工程進度獎、提前竣工獎等。例如,某建造承包商與一客戶簽訂一項合同金額為9000萬元的建造合同,建造一座跨海大橋,合同規定的建設期為1995年12月20日至1997年12月20日。
該合同在執行中于1997年9月主體工程已基本完工,工程質量符合設計要求,有望提前3個月竣工。客戶同意向建造承包。
合同款如何做會(huì )計分錄:1、收到合同款,未履行義務時:借:銀行存款貸:預收帳款-xxxx2、確認收入時:借:預收帳款貸:應交稅費-應交增值稅或營業稅貸:主營業務收入補充:合同款項如何確定:價款,合同,約定,酬金,雙方,條款 建設部第107號令,即《建筑工程施工發包與承包計價管理辦法》第十二條及施工合同示范文本第二十三條規定,合同價可以采用以下三種方式: (1)固定價格合同。
雙方在專用條款內約定合同價款包含的風險范圍和風險費用的計算方法,在約定的風險范圍內合同價款不再調整。風險范圍以外的合同價款調整方法,應當在專用條款內約定。
(2)可調價格合同。合同價款可根據雙方的約定而調整,雙方在專用條款內約定合同價款調整方法。
(3)成本加酬金合同。合同價款包括成本和酬金兩部分,雙方在專用條款內約定成本構成和酬金的計算方法。
